Infraestructuras

La construcción del almacén temporal de residuos nucleares de Vandellòs I empieza los trámites

La instalación se destinará al combustible radiactivo que se guarda a Francia y que tenía que volver en 2017

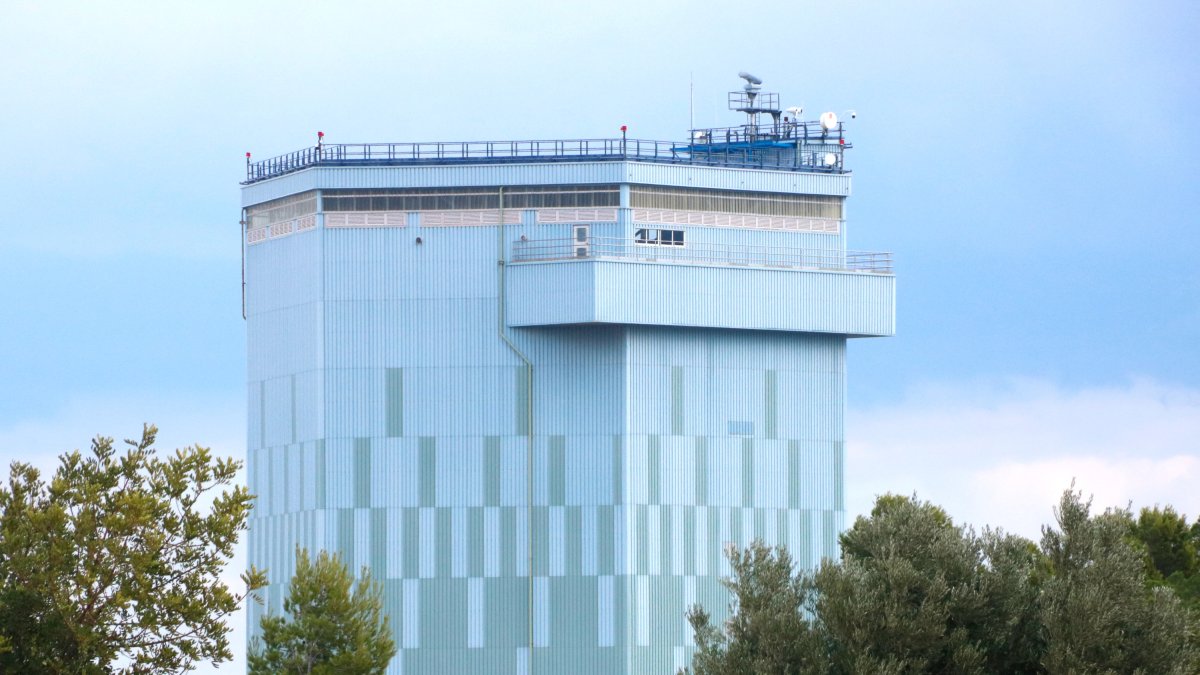

Edifici de contenció de l'antiga central nuclear de Vandellòs I.

Edificio de contención de la antigua central nuclear de Vandellòs I.ACN

Publicado por

Creado:

Actualizado:

El Ministerio para la Transición Ecológica somete a información pública la construcción del Almacén Temporal Individualizado (MTI) de la nuclear Vandellòs I, ahora en fase de latencia después del segundo nivel de desmantelamiento. La unidad se cerró en 1989 por un accidente.

Como publica el BOE (Boletín Oficial del Estado) este jueves, la subdirección de Energía Nuclear también informa del estudio de impacto ambiental de una instalación que Enresa (Empresa estatal de Residuos Radiactivos) confía tener apunte el año 2027. El almacén albergará los residuos especiales del desmantelamiento y los cuatro contenedores de combustible gastado que custodia Francia y que tenían que retornar el año 2017. Este retraso cuesta 30 millones de euros al año de fianza.

Enresa ha iniciado los trámites para conseguir la declaración de impacto ambiental y el visto bueno del Consejo de Seguridad Nuclear (CSN) para la construcción del almacén temporal de residuos radiactivos de la unidad I de la nuclear de Vandellòs, en Vandellòs i l'Hospitalet de l'Infant (Baix Camp). El plazo de información pública y para presentar alegaciones al proyecto es de treinta días hábiles desde la publicación del anuncio en el BOE este jueves.

Las obras tienen un plazo de ejecución de dieciocho meses y un mes de pruebas de puesta en funcionamiento. El nuevo MTI de Vandellòs I estará formado por tres edificios. El principal será de hormigón armado, de grandes dimensiones y una sola planta. Los otros dos servirán de apoyo durante la operación de almacenaje de los cuatro contenedores de combustible gastado que custodia Francia y que podrán devolver en el 2028, cuando acaba la actual concesión. Por eso, será de dimensiones más reducidas que los MTI de Ascó o Vandellòs II, diseñados para guardar 115 contenedores en la Ribera d'Ebre, y 73 contenedores en el Baix Camp.

Vandellòs I se encuentra en fase de latencia después del segundo nivel de desmantelamiento. Este periodo acabará en el 2030 y se podrá hacer el tercer nivel de desguace, el definitivo. La planta se detuvo precipitadamente por el incendio en el reactor en 1989, el accidente nuclear más grave del país. El combustible gastado de Vandellòs I tenía que volver a la nuclear del Baix Camp el año 2017. Enresa ha pagado más de 150 millones de euros de finanzas para garantizar en Francia «que el retorno no se alargaría indefinidamente», y más 700 millones de euros por los servicios de procesamiento y compra de contenedores.

Un almacén de residuos en cada nuclear

Todas las nucleares españolas tendrán un nuevo almacén de residuos individualizado, como prevé el séptimo plan estatal de residuos radiactivos con el cual el actual gobierno español descartó la construcción de un almacén de residuos nucleares centralizado (MTC) en Villar de Cañas (Cuenca). En el último trimestre del año pasado, el pleno del CSN ya informó favorablemente, con condiciones, de la construcción de los almacenes temporales de combustible radiactivo de Ascó (Ribera d'Ebre) I Vandellòs II.

La previsión es que el almacén de Vandellòs II esté acabado entre septiembre y octubre de 2026, y el de Ascó entre marzo y abril de 2027. Les piscinas de almacenaje del combustible gastado de estas dos centrales estarán llenas en estas fechas, como también el MTI que ya hay en Ascó desde 2013. Sin los nuevos almacenes, ANAV (Asociación Nuclear Ascó- Vandellòs), la propiedad, no podría llevar a cabo los siguientes ciclos de recarga de combustible de los tres reactores.
